La paradoja del éxito: récord de producción renovable, pero las plantas pierden dinero

España se encuentra en el epicentro de una transformación energética histórica. Los datos oficiales de Red Eléctrica de España (REE) confirman que cerramos el año 2024 con una cifra sin precedentes: 148.999 GWh de generación renovable, lo que supone un incremento del 10,3% respecto al año anterior y cubre el 56,8% de la demanda nacional. Sobre el papel, estas cifras son el sueño de cualquier plan de descarbonización. Sin embargo, en los despachos de los directores financieros (CFOs) y promotores de parques solares, la realidad es mucho más sombría.

Estamos viviendo una auténtica paradoja operativa y financiera. Mientras celebramos hitos de generación, una cantidad masiva de energía limpia se está tirando literalmente a la basura. Las plantas solares están produciendo a máxima capacidad, pero no pueden inyectar esa energía en la red ni cobrar por ella. Este fenómeno, conocido como curtailment (vertidos técnicos), ha dejado de ser una anécdota para convertirse en una amenaza estructural que está devorando la rentabilidad de los activos fotovoltaicos.

Como ya adelantamos en nuestro análisis sobre por qué el almacenamiento es clave en España, el sistema eléctrico nacional sufre de «dolores de crecimiento». Hoy, en pleno marzo de 2026, la situación ha escalado a un nivel crítico. Si eres propietario, inversor o gestor de un parque solar y no estás monitorizando el coste real de tus vertidos, es muy probable que estés perdiendo cientos de miles de euros al año en «energía invisible».

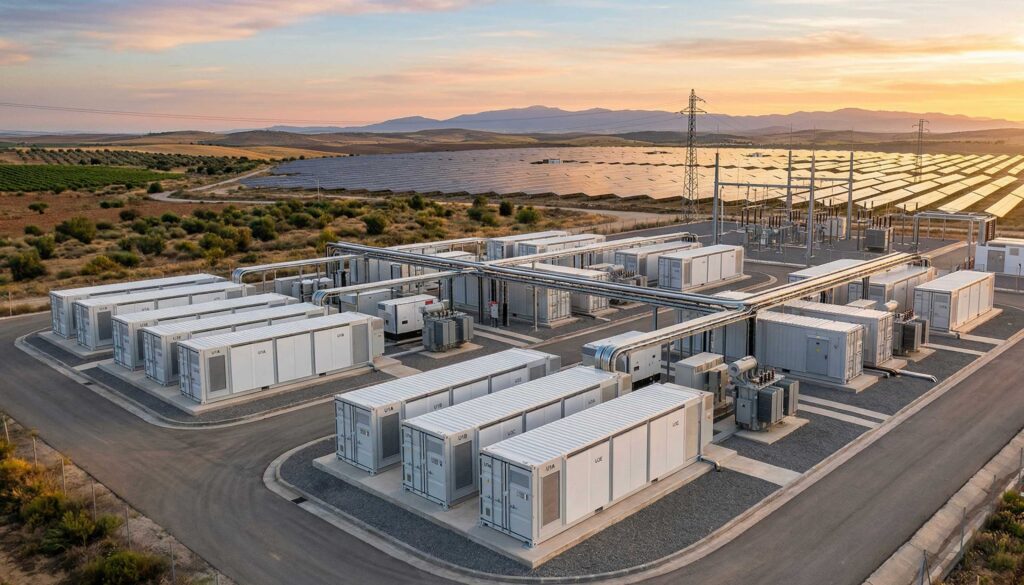

Sistema de almacenamiento BESS integrado con planta solar para eliminar curtailment y maximizar los ingresos del parque fotovoltaico

¿Qué es el curtailment y por qué ocurre? La anatomía del vertido

En términos sencillos, el curtailment es la reducción forzada e intencional de la producción de una planta de energía renovable por orden del Operador del Sistema (Red Eléctrica). Ocurre cuando tu planta tiene las condiciones perfectas para generar electricidad (hace un sol radiante), pero la red te obliga a desconectarte o a reducir tu potencia. Es el equivalente industrial a tener una fábrica a pleno rendimiento y verse obligado a tirar la producción al río porque los camiones de reparto no pueden circular.

Para entender la gravedad del problema, debemos diseccionar sus causas técnicas, que van mucho más allá de la simple «falta de demanda»:

  • Saturación de la red de transporte y distribución: La infraestructura física (cables, subestaciones) tiene límites térmicos y de capacidad. Hemos instalado gigavatios de paneles solares mucho más rápido de lo que hemos construido nuevas líneas de alta tensión. Al mediodía, el embudo es inevitable.
  • Congestión de nudos locales: El problema no es siempre nacional, sino hiperlocal. Existen nudos específicos en la red española donde la concentración de parques solares es tan alta que, cuando todos inyectan a la vez, el nudo colapsa y el operador debe ordenar paradas técnicas por seguridad.
  • Desequilibrio entre oferta y demanda (La Curva de Pato): La generación solar alcanza su pico máximo entre las 12:00 y las 16:00 horas, coincidiendo paradójicamente con momentos de demanda plana o baja (especialmente en fines de semana o primavera).
  • El efecto post-apagón ibérico de 2025: Esta es la causa clave más reciente. Tras los incidentes de estabilidad en la red en 2025, el Operador del Sistema ha adoptado una postura mucho más conservadora. Para mantener la inercia y los servicios de ajuste de la red (frecuencia y voltaje), se ha incrementado el uso de plantas de gas (ciclos combinados). Estas plantas síncronas ocupan un espacio en la red que desplaza a las renovables, acelerando bruscamente el curtailment desde abril de 2025.

El impacto económico real: la sangría financiera de las plantas solares

El curtailment no es solo un problema de ingeniería eléctrica; es un problema de Project Finance. La energía vertida es energía no retribuida. Nadie te va a compensar por los megavatios que Red Eléctrica te impidió inyectar.

La evolución de los datos es alarmante. En 2021, el curtailment en España representaba apenas un 0,4% de la generación. En el periodo 2023-2024, subió al 1,8%. Sin embargo, el verano pasado marcó un punto de inflexión: registramos picos del 7,2% entre mayo y julio de 2025, llegando a un histórico 11% en el mes de julio de 2025.

Hace apenas unos días, en marzo de 2026, la prestigiosa consultora Aurora Energy Research publicó sus previsiones actualizadas: se espera que el curtailment no compensado se mantenga estructuralmente alto, alcanzando los 3,05 TWh en 2026 y subiendo a 3,38 TWh en 2027.



¿Cómo se traduce esto en la cuenta de resultados de tu empresa? Pongamos números concretos sobre la mesa:

  • Para una planta solar de tamaño medio ubicada en una zona con alto curtailment (superior al 5% anual), las pérdidas directas oscilan entre 000 y 150.000 euros anuales. Esto es suficiente para arruinar la Tasa Interna de Retorno (TIR) modelada en la fase de desarrollo.
  • Si escalamos el problema a un proyecto Utility Scale, el impacto es devastador. Un parque renovable con una capacidad de generación de 500 GWh al año que sufra un 7% de curtailment (35 GWh vertidos), asumiendo un precio de mercado conservador de 50 €/MWh, se enfrenta a una pérdida de ingresos de 1,75 millones de euros al año.

Como analizamos en nuestro artículo sobre el BESS como activo financiero, ignorar esta variable en los modelos financieros actuales es una negligencia temeraria. El riesgo de volumen ya no se puede modelar con históricos agregados; es un riesgo local y estructural.

El mapa del vertido: las zonas más afectadas en España

El curtailment no se distribuye de manera uniforme por la geografía española. Afecta de manera desproporcionada a aquellas regiones que combinan un recurso solar excepcional, una masiva instalación de parques y una demanda eléctrica local relativamente baja.

Actualmente, el «valle maldito» de la fotovoltaica se concentra en las siguientes zonas:

  • Extremadura: Las provincias de Badajoz y Cáceres son la zona cero del curtailment en España. Nudos específicos en estas provincias han registrado volúmenes de vertido críticos.
  • Castilla-La Mancha: Ciudad Real y Toledo sufren severas restricciones. En algunos nudos de estas provincias, los recortes pueden llegar a superar el 35% de la energía generada. Es decir, uno de cada tres megavatios producidos se tira a la basura.
  • Andalucía: Provincias como Granada, Huelva, Cádiz y Almería, líderes en despliegue solar, ven cómo sus líneas de evacuación hacia los grandes centros de consumo se saturan diariamente.
  • Aragón: Especialmente la provincia de Zaragoza, donde la combinación de fuerte penetración eólica y solar está llevando la red de transporte a sus límites físicos.

BESS como la solución definitiva: de residuo a activo financiero

Frente a este escenario, la industria no puede sentarse a esperar a que se construyan nuevas líneas de alta tensión (un proceso que tarda entre 8 y 10 años). La solución tecnológica, inmediata y rentable ya existe: los Sistemas de Almacenamiento de Energía en Baterías. Si aún tienes dudas sobre su funcionamiento básico, te recomendamos leer nuestra guía sobre qué es un BESS.

Integrar un BESS en un parque solar (lo que conocemos como hibridación solar) transforma radicalmente el modelo de negocio. Convierte un problema técnico (el vertido) en una oportunidad financiera de alto margen. Así es como lo logra:

1. Captura de excedentes y Arbitraje Energético

El concepto es brillante en su simplicidad. En lugar de desconectar los inversores cuando Red Eléctrica lo ordena, el parque desvía esa energía hacia los contenedores de baterías. El BESS absorbe la energía que iba a verterse (cuyo coste de generación es cero) y la almacena. Horas más tarde, cuando el sol se pone, la red necesita energía y los precios del mercado mayorista se disparan (hora punta), el BESS inyecta esa electricidad. Esto es la esencia del arbitraje energético: comprar (o generar) a precio cero y vender a precio premium.

2. Mejora drástica del Factor de Capacidad (CF)

El Factor de Capacidad mide la productividad real de una planta. Un parque «solo solar» tiene un CF típico del 20-25%, ya que es un activo «muerto» durante la noche. Al combinarlo con un BESS, la planta se convierte en un activo gestionable capaz de despachar energía durante muchas más horas, elevando significativamente su rentabilidad global y su atractivo para firmar PPAs (Contratos de Compraventa de Energía) estables.

3. Fin de la infrautilización del punto de conexión

El activo más caro y difícil de conseguir para un promotor es el Permiso de Acceso y Conexión a la red. Un parque solar tradicional solo utiliza el 100% de la capacidad de ese cable durante unas pocas horas al mediodía. El resto del día, esa costosa infraestructura está ociosa. El BESS permite aplanar la curva de inyección, utilizando la infraestructura de evacuación existente durante la tarde y la noche, maximizando el retorno del CAPEX inicial.

4. Revenue Stacking (Apilamiento de ingresos)

La magia financiera del BESS radica en su versatilidad. El mismo sistema de baterías que te salva del curtailment al mediodía puede participar en otros mercados. Gracias a un software avanzado (descubre más sobre el papel del EMS), la batería puede ofrecer servicios de ajuste a la red (regulación de frecuencia) o realizar Peak Shaving, sumando múltiples capas de ingresos (Revenue Stacking) que aceleran el payback de la inversión.

5. Alta eficiencia del ciclo LFP

Una duda común entre los inversores es si se pierde mucha energía en el proceso de carga y descarga. La respuesta es no. La tecnología actual de Litio-Ferrofosfato (LFP) ofrece una eficiencia de ciclo completo (round-trip efficiency) superior al 95%. La pequeñísima pérdida de energía en la conversión química se compensa de manera abrumadora por el diferencial económico de vender esa energía a 100 €/MWh en lugar de verterla a 0 €/MWh.



El marco regulatorio 2026: el viento a favor del almacenamiento

El legislador es plenamente consciente de que sin almacenamiento, la transición energética colapsa. Por ello, el marco regulatorio español se ha alineado para impulsar esta tecnología. El PNIEC 2023-2030 establece un objetivo vinculante y ambicioso de 22,5 GW de almacenamiento para 2030.

Además, normativas recientes como el Real Decreto 917/2025 y el RDL 7/2025 han supuesto un espaldarazo definitivo. Estas leyes no solo agilizan los trámites para la hibridación de plantas existentes, sino que reconocen legalmente el papel fundamental del almacenamiento en la resiliencia, robustez y estabilidad del sistema eléctrico nacional. Invertir en BESS hoy cuenta con la mayor seguridad jurídica de la historia del sector.

En Polestar Energy, entendemos que cada megavatio vertido es una oportunidad perdida. Diseñamos, dimensionamos y ejecutamos proyectos de ingeniería BESS adaptados a la realidad de cada planta, asegurando que tu inversión deje de estar a merced de las restricciones de la red y pase a dominar la volatilidad del mercado.



Preguntas Frecuentes (FAQ) sobre Curtailment y BESS

  1. ¿Puedo instalar un sistema BESS en un parque solar que ya está construido y operando?

Sí, absolutamente. Este proceso se conoce como retrofit o hibridación a posteriori. La normativa actual (RD 917/2025) facilita este trámite permitiendo compartir el mismo punto de conexión y acceso a la red que ya posee la planta solar, sin perder los derechos adquiridos.

  1. ¿Cuánto tiempo se tarda en amortizar la inversión de un BESS para evitar curtailment?

Aunque depende del perfil de vertidos de tu nudo específico y de la volatilidad del mercado, los proyectos bien dimensionados que combinan la recuperación de excedentes con estrategias de arbitraje y servicios de ajuste están mostrando periodos de retorno (payback) de entre 5 y 7 años.

  1. ¿El curtailment afecta solo a la energía solar fotovoltaica?

No, también afecta a la energía eólica y termosolar. Sin embargo, el impacto en la fotovoltaica es mucho más severo y visible porque toda la producción nacional se concentra exactamente en las mismas horas del día (la curva solar), creando cuellos de botella masivos al mediodía.

  1. ¿Qué papel juega el software en la mitigación del curtailment?

Es el cerebro de la operación. Un BESS sin un buen EMS (Energy Management System) es solo una caja de baterías. El EMS predice cuándo Red Eléctrica va a ordenar un vertido, analiza los precios del mercado en tiempo real y decide automáticamente si es más rentable cargar la batería, inyectar a red o participar en servicios de ajuste.

  1. ¿No se solucionará el curtailment cuando se construyan más líneas de alta tensión?

A largo plazo, la ampliación de la red ayudará. Sin embargo, planificar, tramitar y construir nuevas infraestructuras de transporte eléctrico en España toma entre 8 y 10 años. El despliegue renovable va a un ritmo mucho mayor. El almacenamiento BESS es la única solución técnica que se puede desplegar en meses para resolver un problema que ya te está costando dinero hoy.
